구축아파트주방리모델링 시공 사진

아파트 주방을 새로 짠 사례입니다. 아일랜드와 ㄱ자·L자·일자형 싱크대를 현장 폭에 맞춰 구성했습니다. 사진을 누르면 크게 볼 수 있습니다.

싱크대 형태는 주방 폭이 정합니다
구축아파트주방리모델링은 배관·배기·가스 위치를 확인한 뒤 주방 폭에 맞는 싱크대 구성을 정하는 작업입니다. 2026년 기준 주방 1곳은 통상 5~8일 걸리고, 싱크대 제작에 7~10일이 필요해 철거보다 먼저 주문해야 일정이 맞습니다.
예전 아파트 주방은 가스레인지와 작은 냉장고를 전제로 만들어져서 지금의 가전을 그대로 넣기 어렵습니다. 대형 냉장고와 인덕션, 식기세척기가 들어가려면 수납장 치수와 전기, 배기 위치가 함께 바뀌어야 합니다. 그래서 디자인을 고르기 전에 쓰실 가전과 주방 폭, 배관 위치부터 정리합니다.
구축아파트 주방은 창가나 베란다 문이 가까워 싱크 위치를 옮기기 어려운 경우가 많습니다. 이럴 때는 배관을 옮기지 않는 안을 먼저 보고, 배관을 옮겨야 더 편해지는 경우에만 비용과 일정이 늘어난다는 점을 함께 말씀드립니다.
주방 폭에 따른 구성 비교
| 형태 | 어울리는 주방 | 유의할 점 |
|---|---|---|
| 일자형 | 폭이 좁은 일렬 주방 | 조리대가 짧아 수납장을 높게 짜야 함 |
| ㄱ자·L자형 | 모서리를 활용할 수 있는 주방 | 모서리 수납 활용 방식을 미리 정함 |
| ㄷ자형 | 폭이 넉넉한 주방 | 동선이 좁아지지 않게 간격 확인 |
| 아일랜드형 | 거실과 터서 쓰는 주방 | 배관·전기를 바닥에서 새로 끌어와야 함 |
주방에서 먼저 정하는 세 가지
싱크 배관과 후드 배기, 가스 배관이 구성의 기준선입니다. 자리를 옮기지 않는 안을 먼저 봅니다.
쓰실 냉장고, 인덕션, 식기세척기 크기가 정해져야 수납장 치수가 나옵니다.
싱크대와 조리대, 냉장고 사이 거리가 짧을수록 편합니다. 폭에 맞는 형태를 제안드립니다.
5~8일 일정은 이렇게 흐릅니다
- 1일차 · 기존 싱크대와 상하부장 철거, 싱크 하부 배관과 벽 속 누수 흔적 확인
- 2~3일차 · 배관과 전기 위치 정리, 콘센트와 후드 배기 위치 확정
- 3~5일차 · 벽 타일과 바닥 마감, 방수 상태 확인
- 5~7일차 · 싱크대 설치, 수평과 문 개폐 확인
- 마지막 날 · 상판과 후드 마무리, 실리콘 마감, 가스 연결 점검
일수가 5일에서 8일로 갈리는 가장 큰 이유는 배관을 옮기느냐와 아일랜드를 넣느냐입니다. 위치를 그대로 쓰는 일자·ㄱ자 구성은 5일 안팎, 배관을 새로 끌어오는 구성은 8일 가까이 걸립니다.
다룬 현장

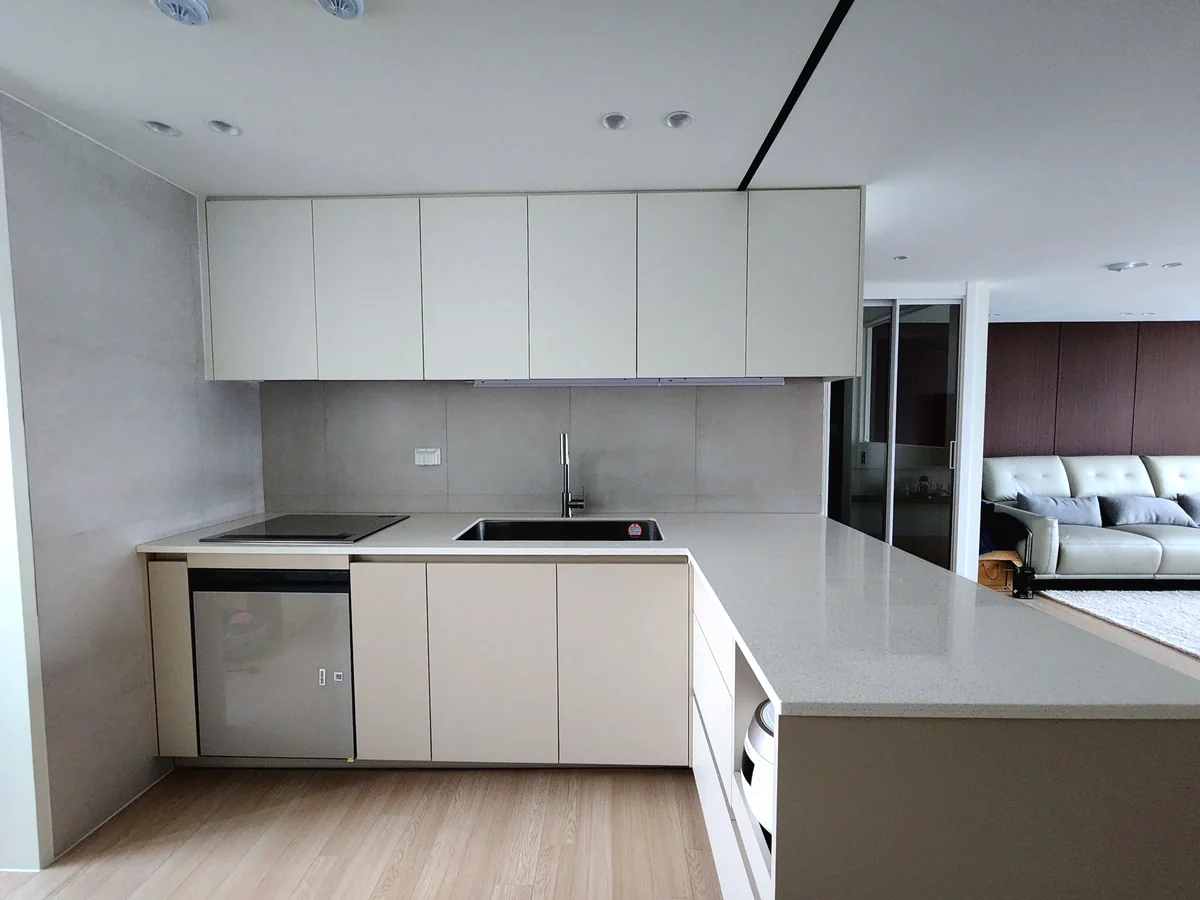

- 안양 성원 아파트 24평형
- 흰색 상하부장과 L자 상판, 인덕션을 새로 짠 주방입니다.

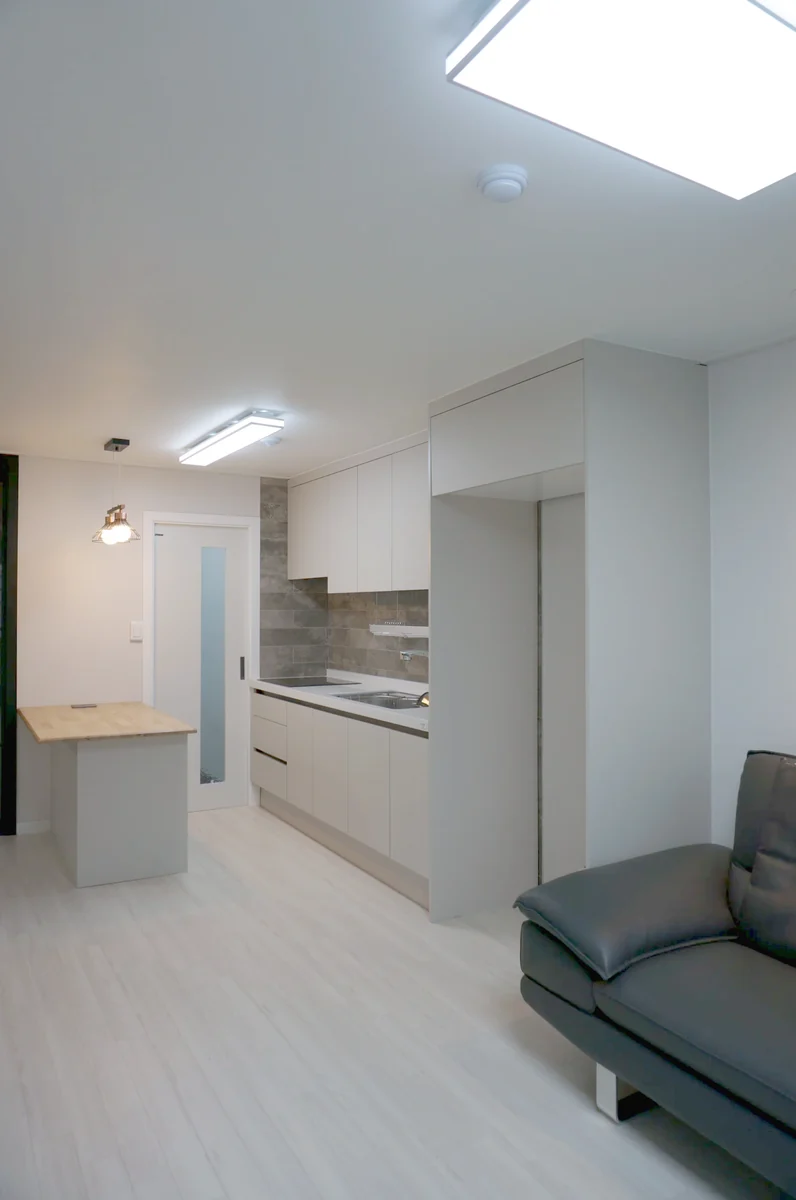

- 21평형 아파트 인테리어
- 베이지 상부장과 원목 상판 아일랜드로 거실과 이어지게 구성한 주방입니다.

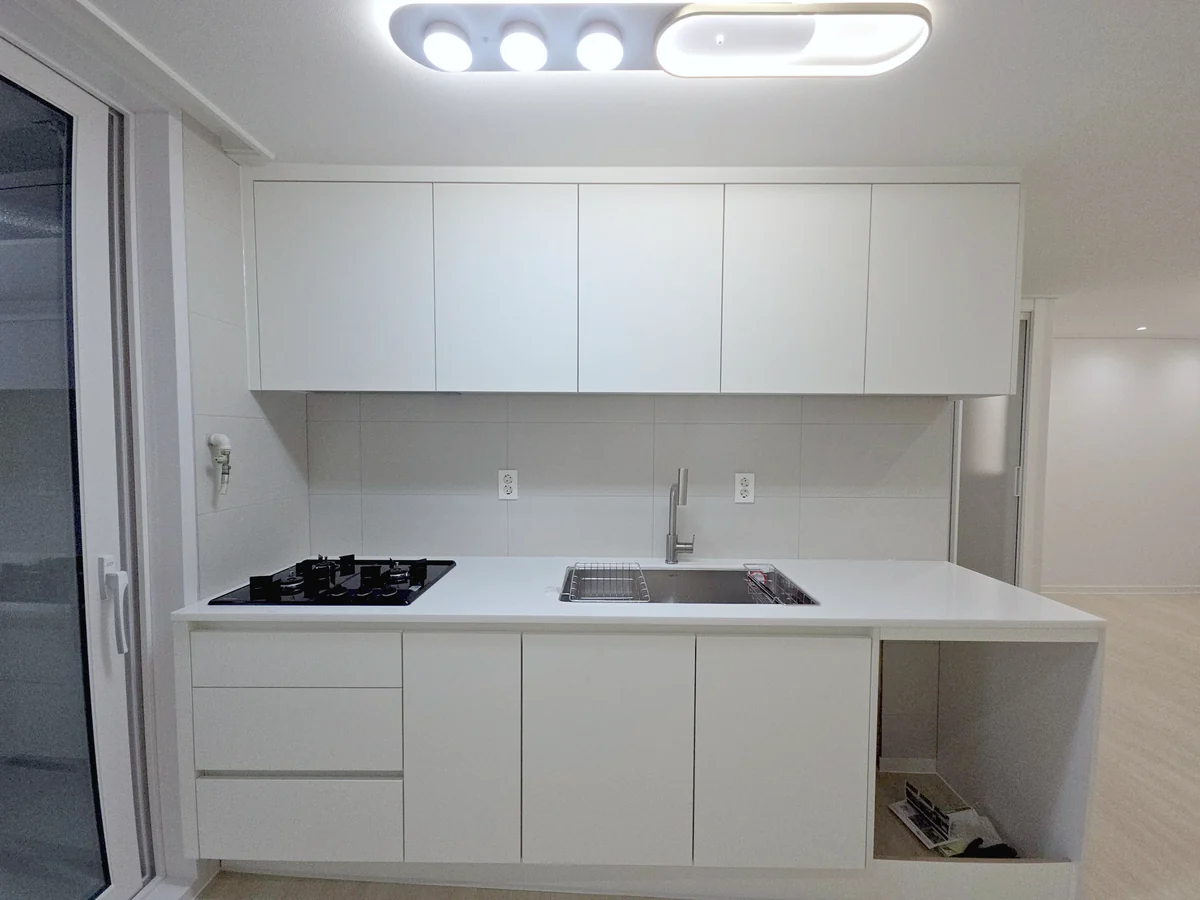

- 수원 화서 노을마을 풍림아파트 24평형
- 일자형 흰색 싱크대와 상부장을 발코니 문 앞까지 맞춘 주방입니다.
구축아파트주방리모델링 자주 묻는 질문
구축아파트주방리모델링은 며칠이나 걸리나요?
구축아파트주방리모델링 비용은 어떻게 안내받나요?
싱크대는 언제 주문해야 하나요?
싱크대 위치나 가스 배관을 옮길 수 있나요?
가스레인지에서 인덕션으로 바꾸면 전기 공사가 더 필요한가요?
주방 공사 중에는 식사를 어떻게 하나요?
싱크 하부와 가스 배관이 보이게 찍어 보내주세요
주방 전체와 싱크 하부, 가스 배관 위치가 보이는 사진, 쓰실 냉장고 크기와 지역을 남겨주시면 사진을 확인해 구성과 견적을 안내드립니다.
